Przebudowa ul. 55 Pułku Piechoty
- Wartość inwestycji: 1.842.531,85 zł
- Wykonawca: Firma Strabag
- Przekazanie placu budowy: 24.07.2017
- Termin wykonania: 60 dni kalendarzowych od dnia przekazania placu budowy, przy czym pierwszy etap inwestycji powinien być zakończony do końca sierpnia 2017r.
- Etapowanie inwestycji:

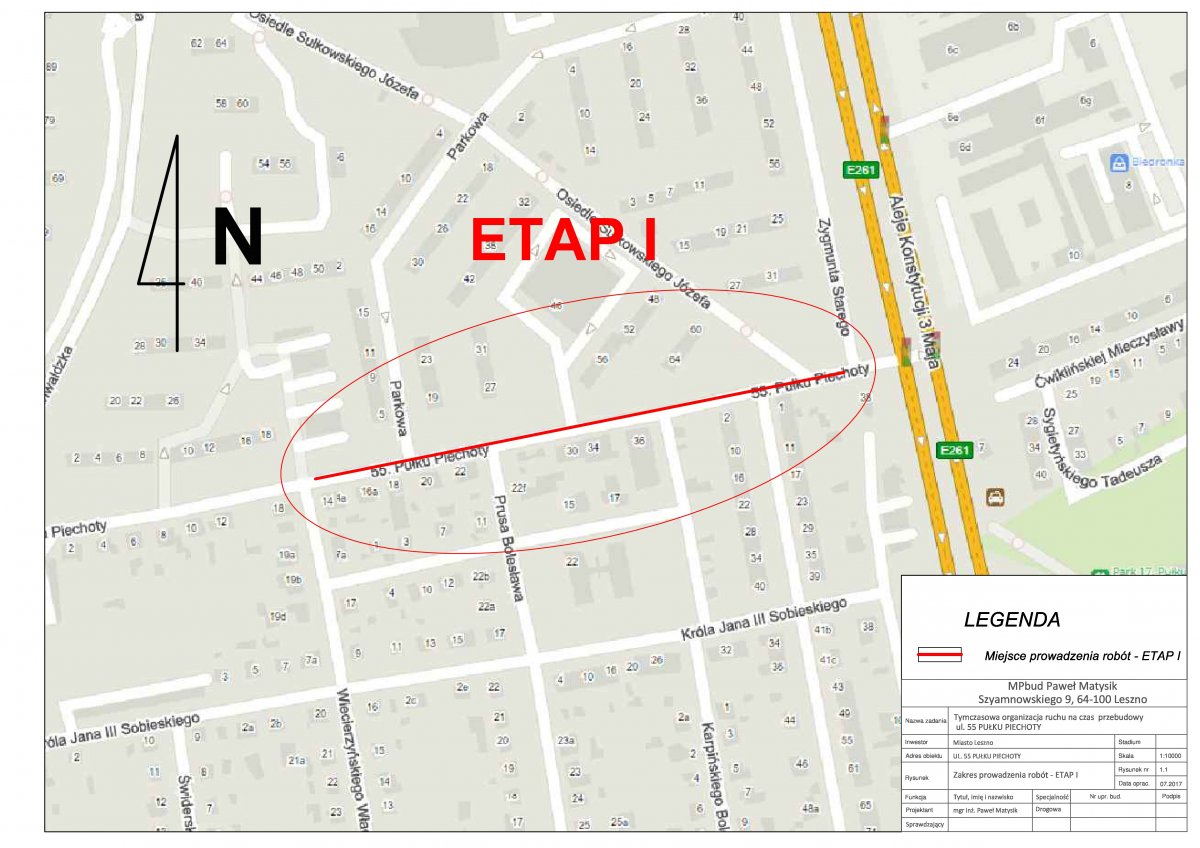

- I etap: odcinek od skrzyżowania z ul. Zygmunta Starego do skrzyżowania z ul. Wiecierzyńskiego (bez tego skrzyżowania)
- II etap: od skrzyżowania z ul. Wiecierzyńskiego (ze skrzyżowaniem włącznie) do skrzyżowania z ul. Grunwaldzką.

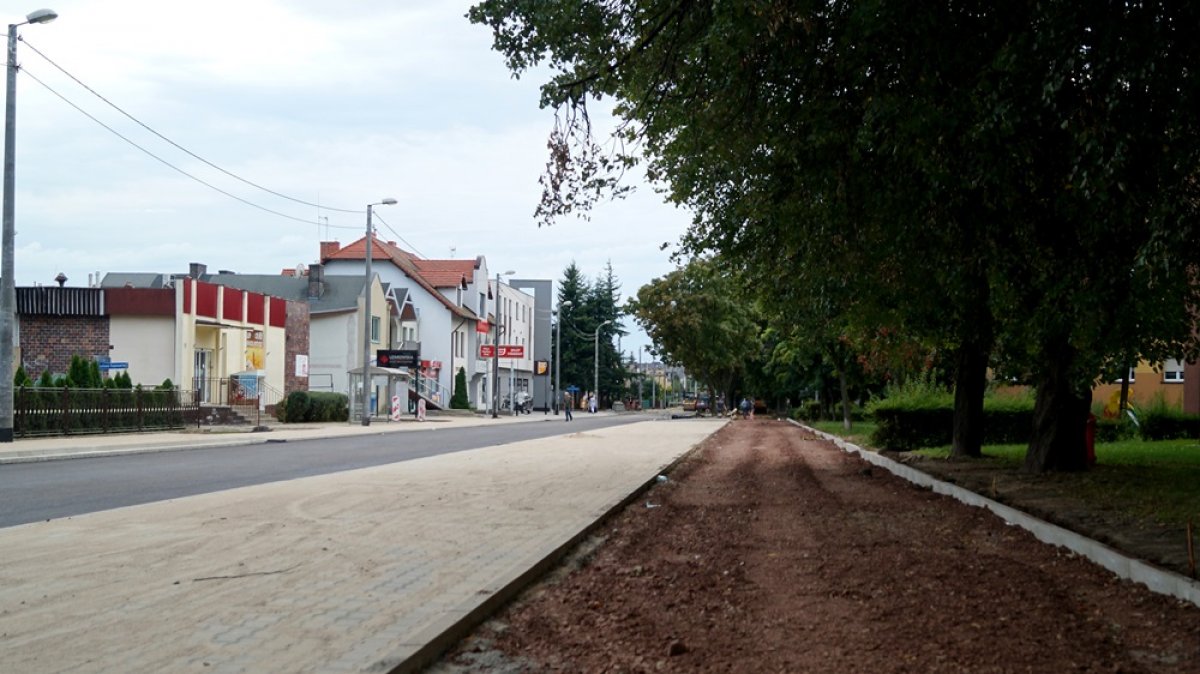

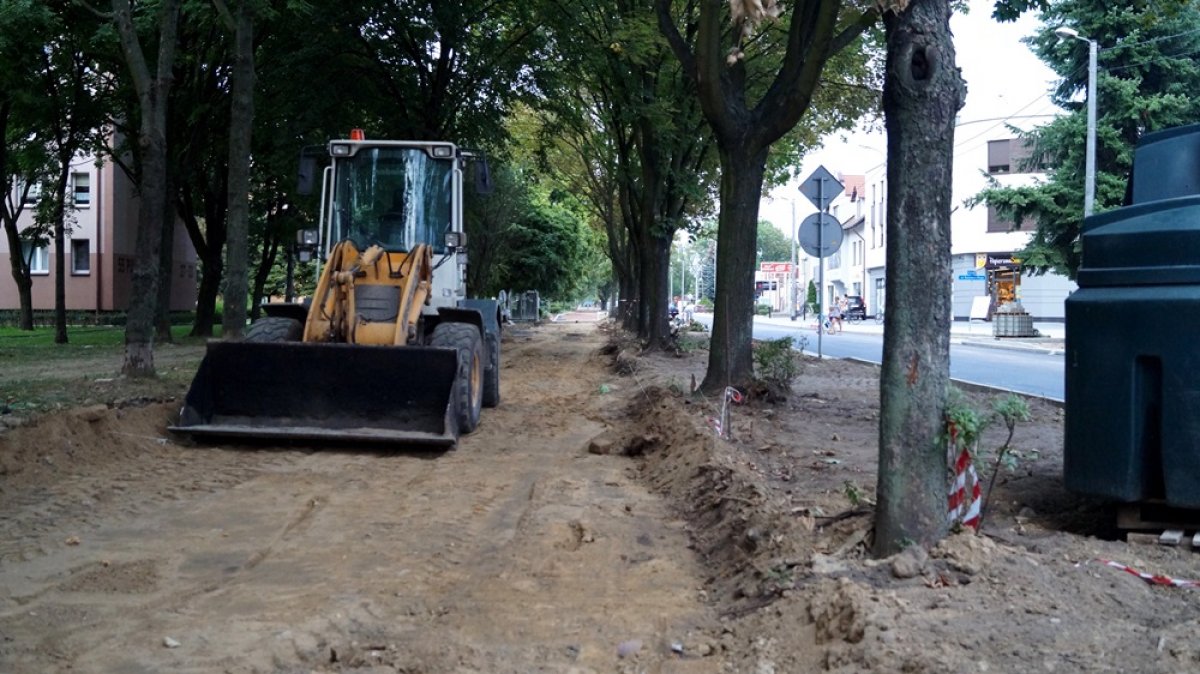

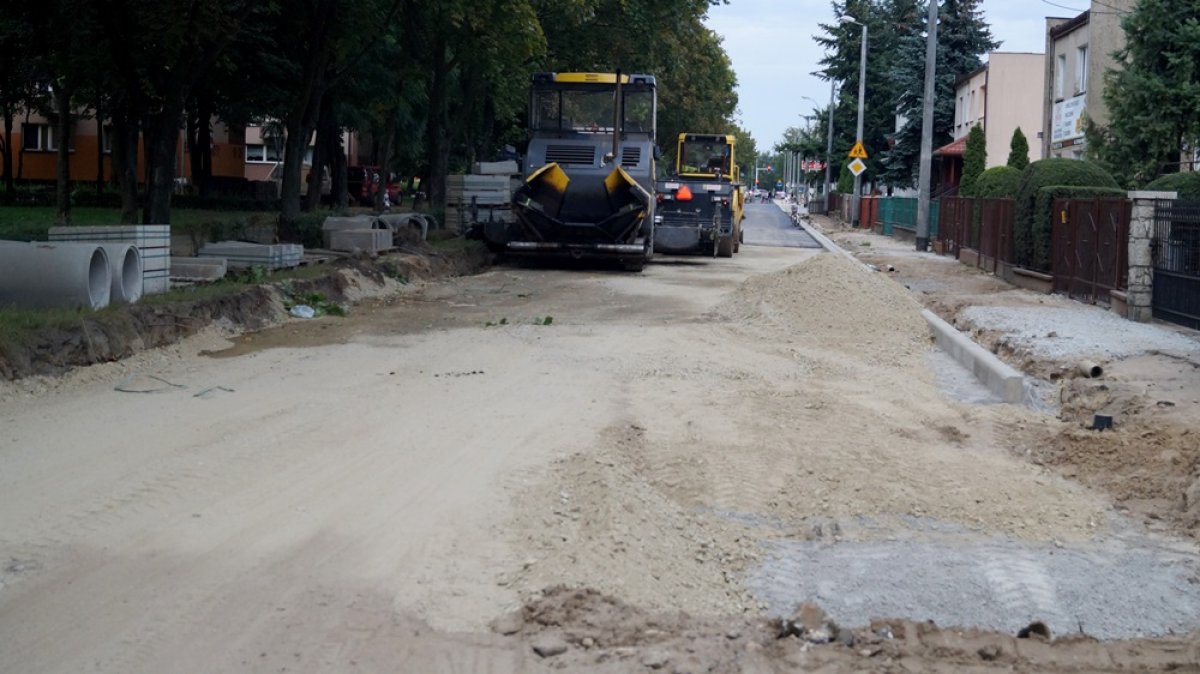

- Zakres robót:

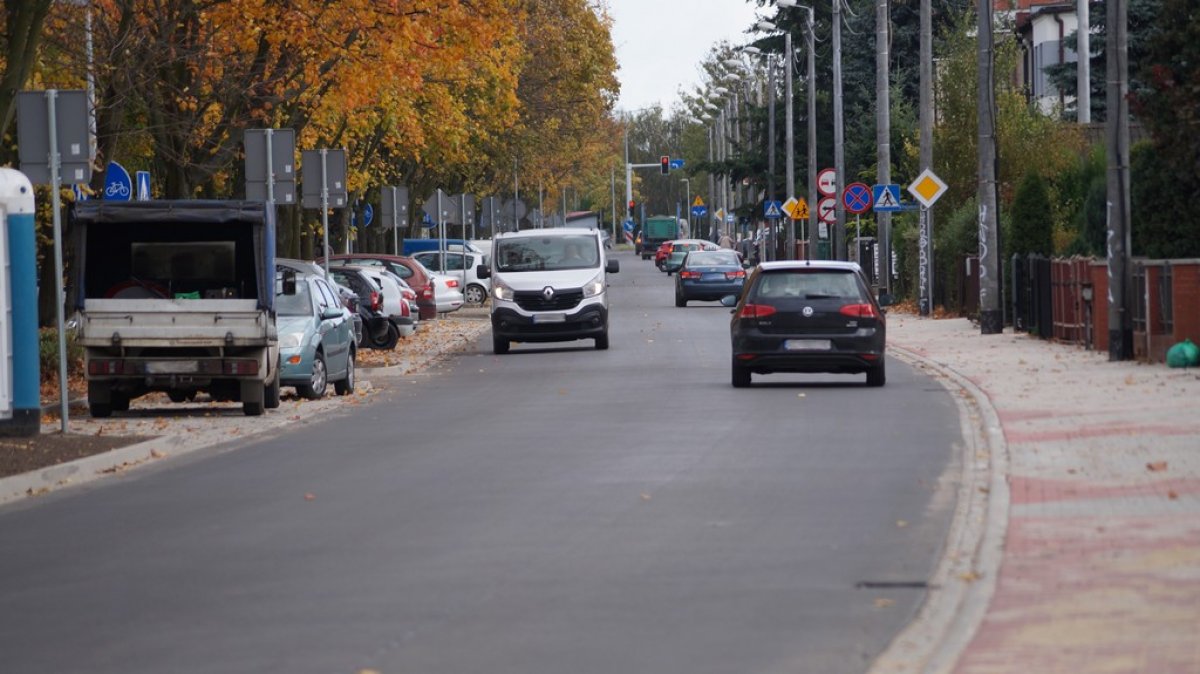

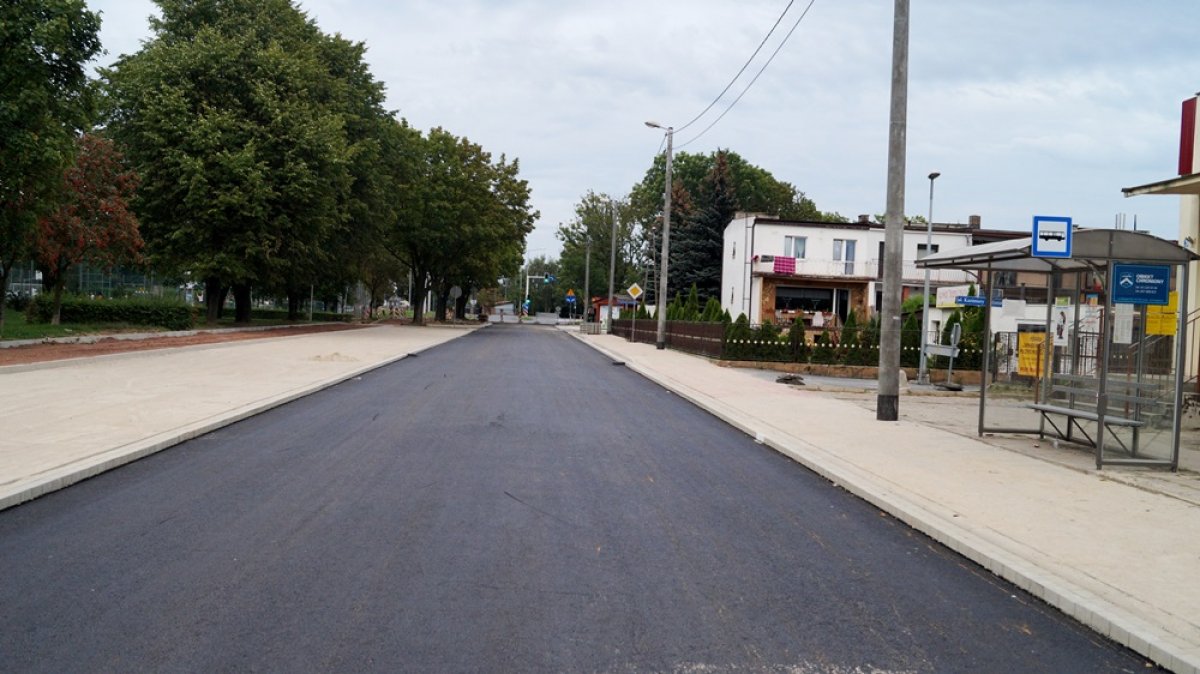

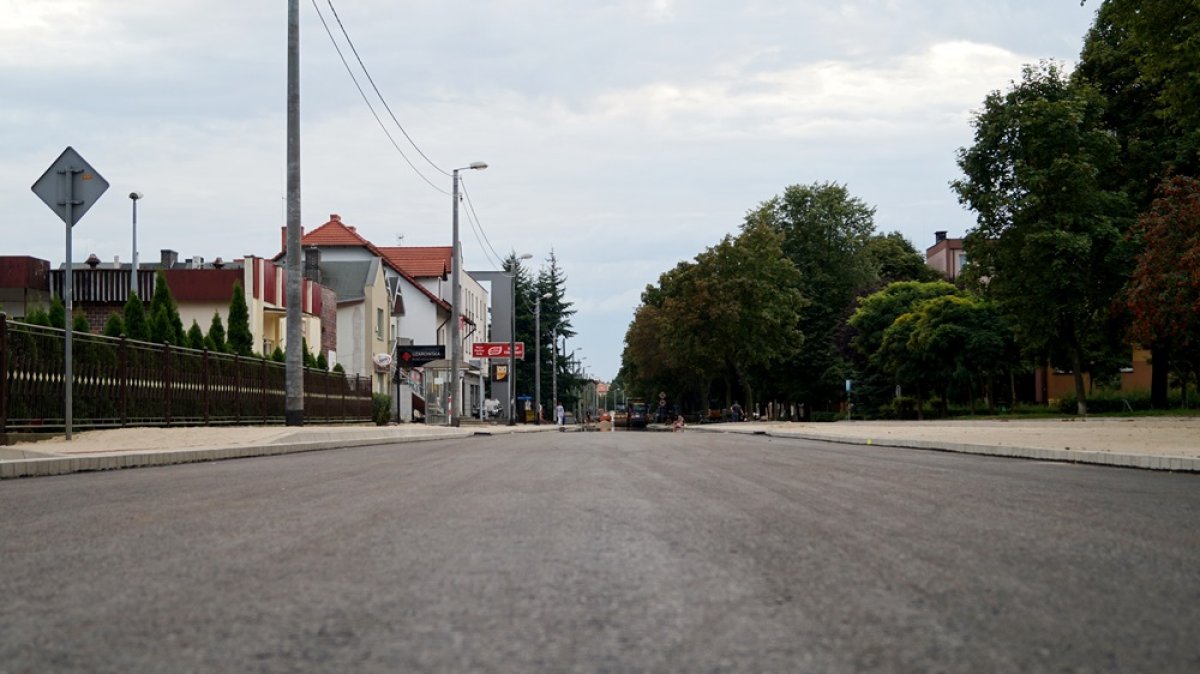

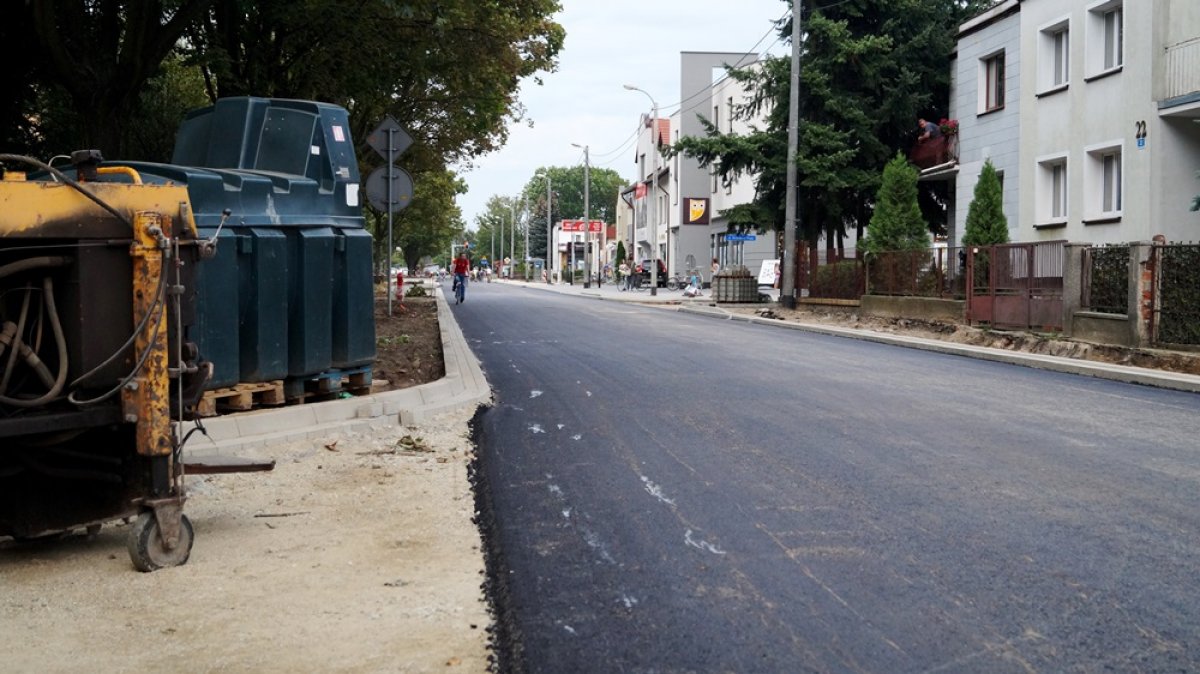

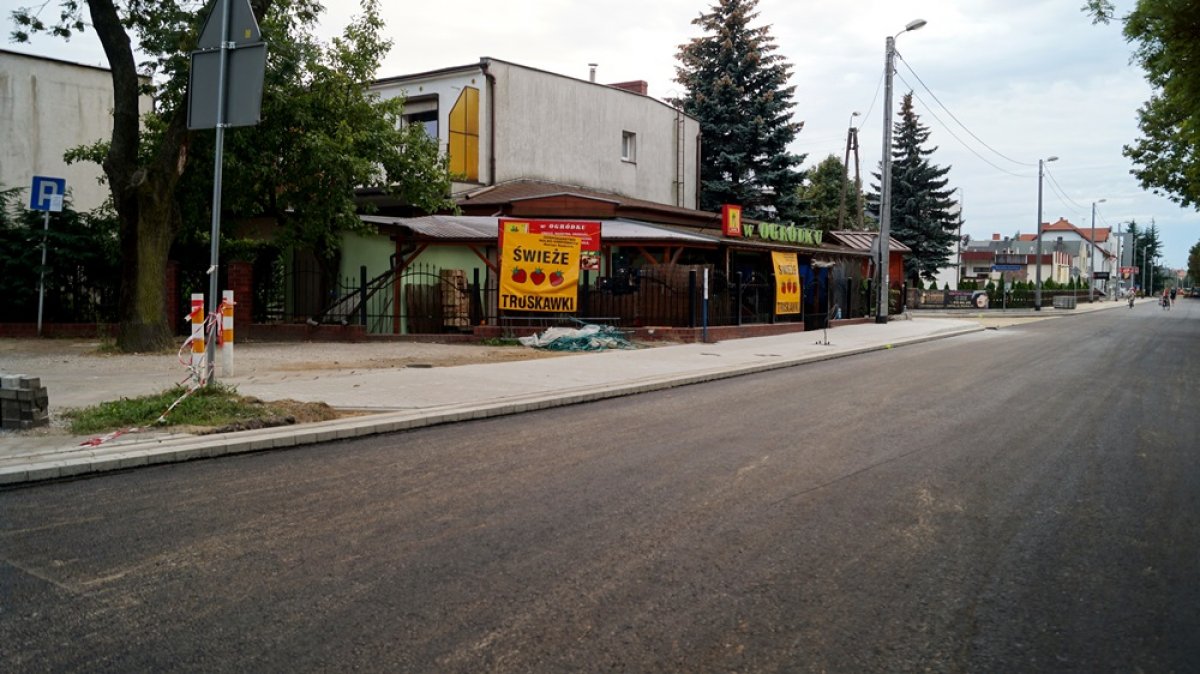

- przebudowa jezdni i chodników na łącznym odcinku ponad 600m. Jezdnia będzie miała szerokość 7m,

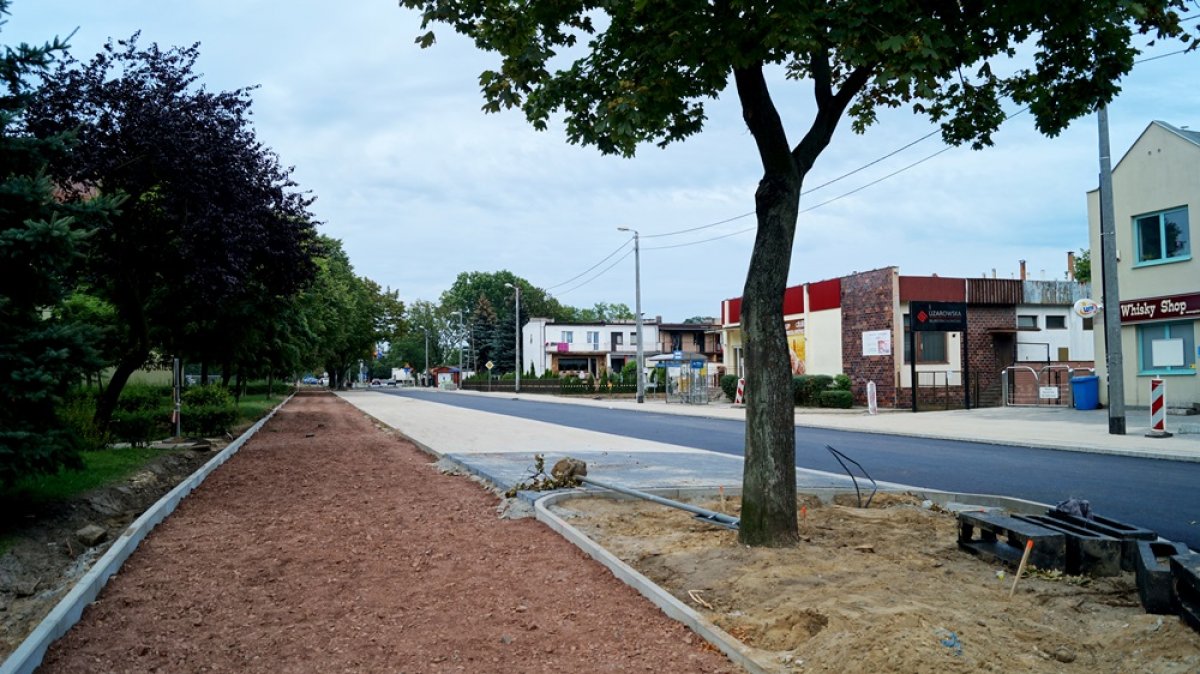

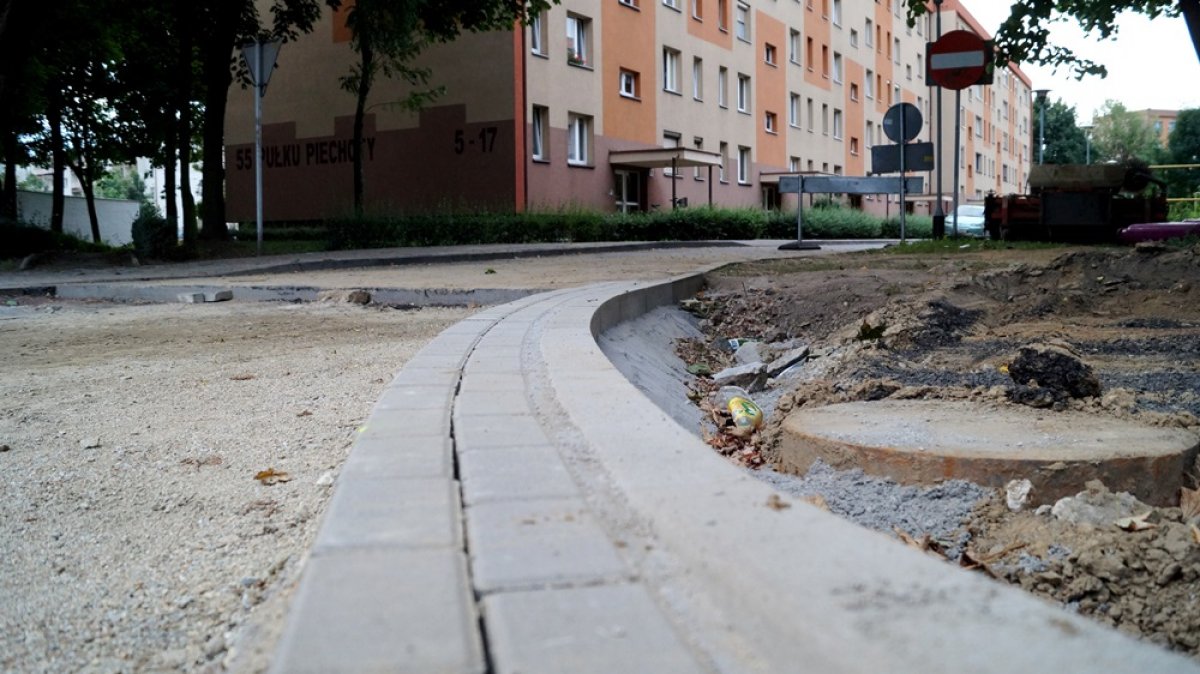

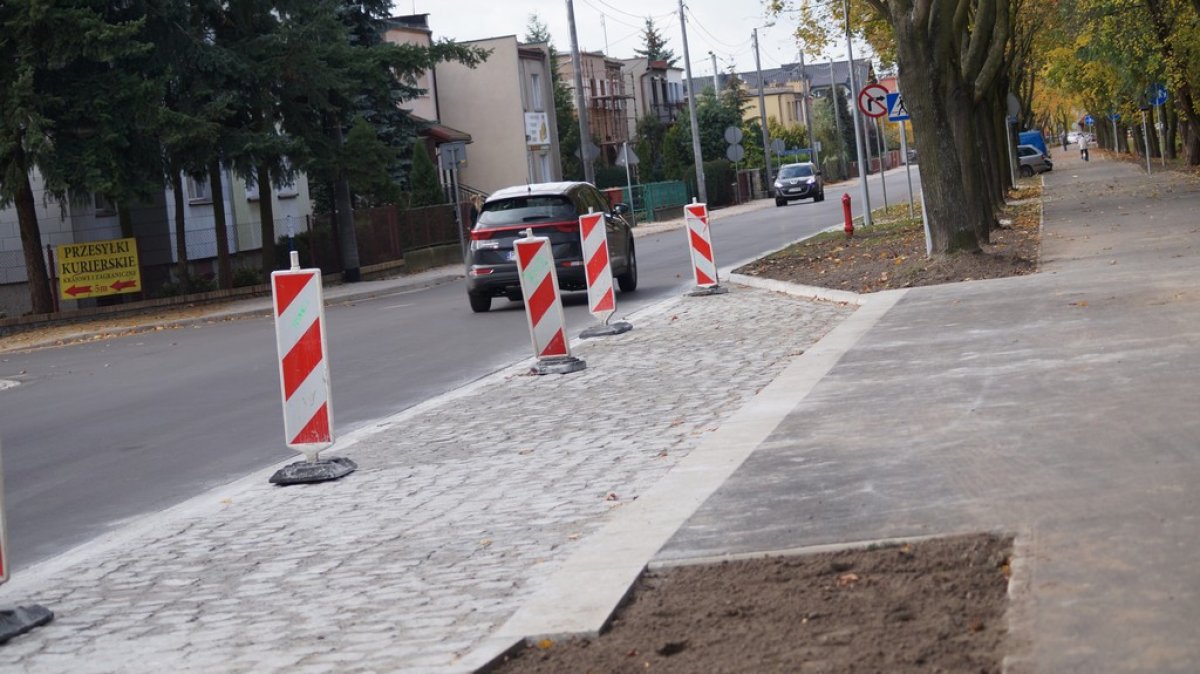

- budowa ciągu pieszo-rowerowego po stronie zabudowy wielorodzinnej,

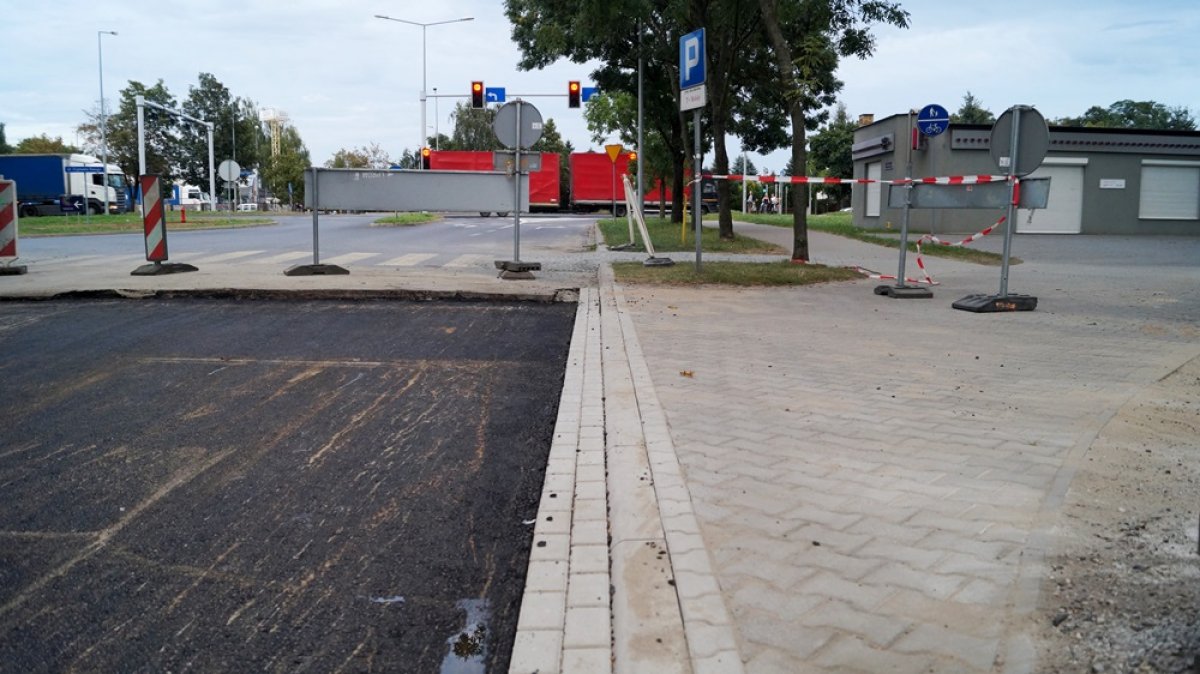

- przebudowa geometrii skrzyżowania z ul. Grunwaldzką,

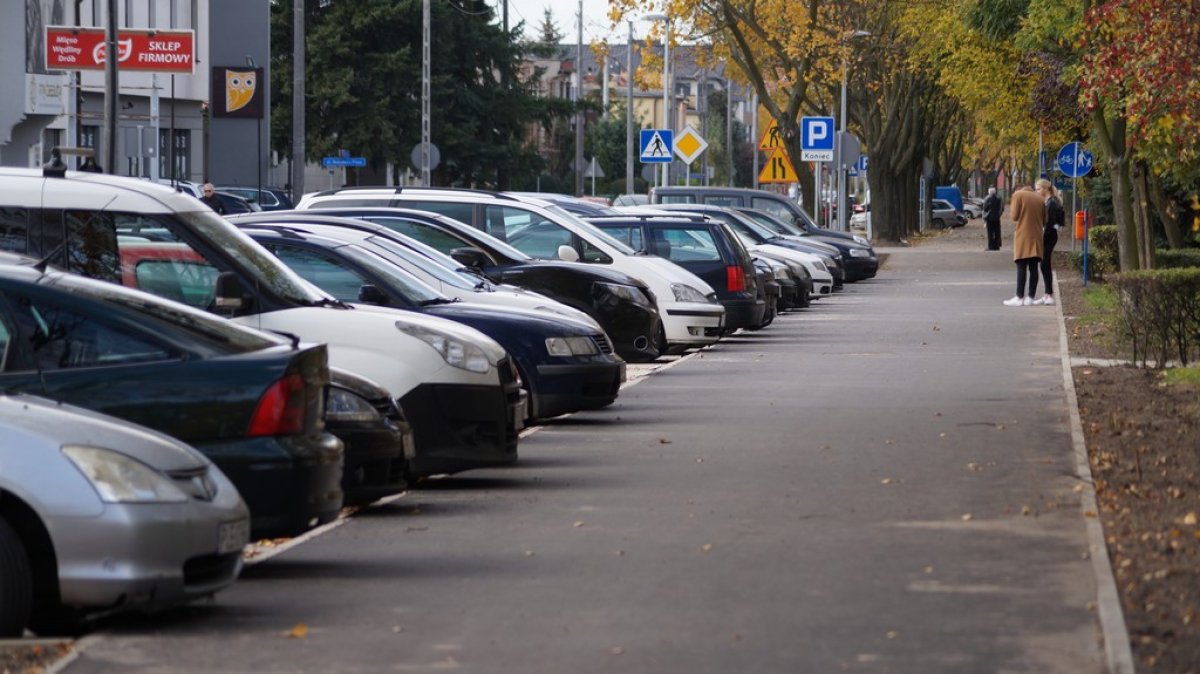

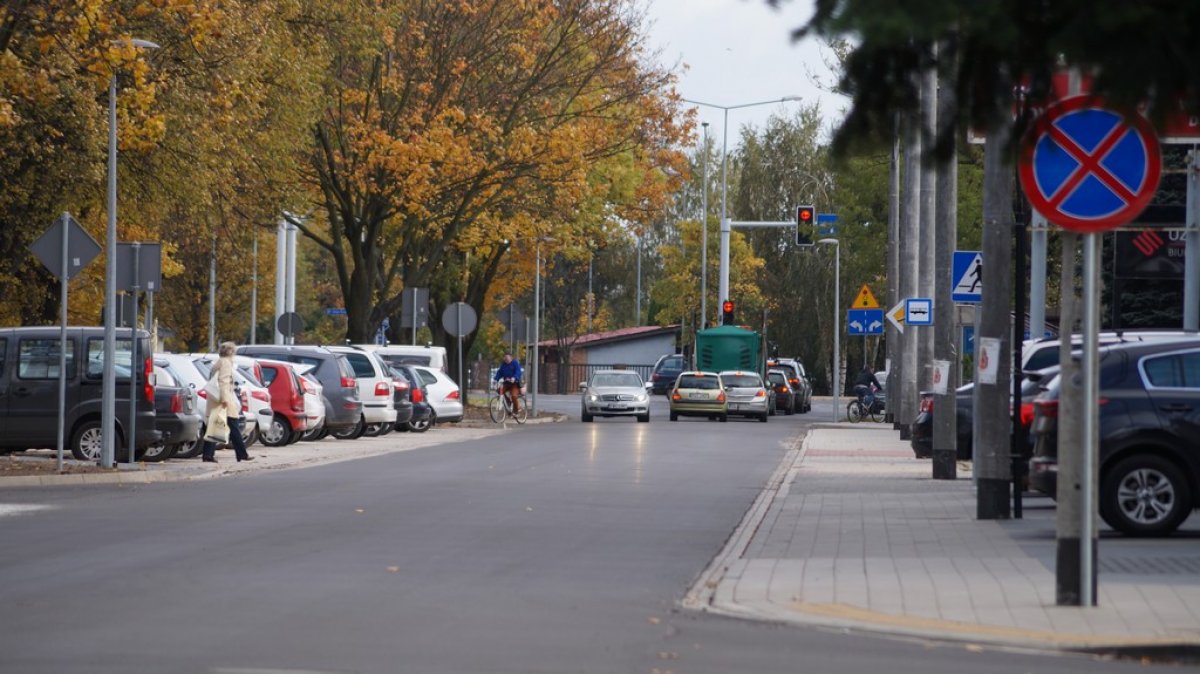

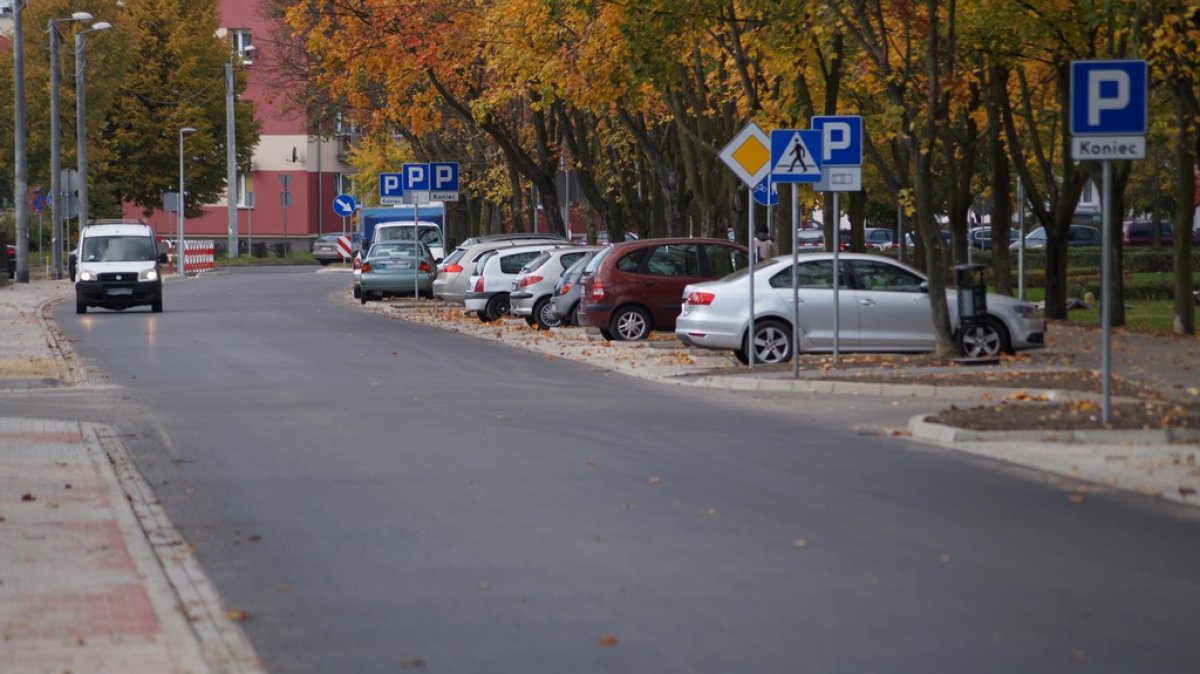

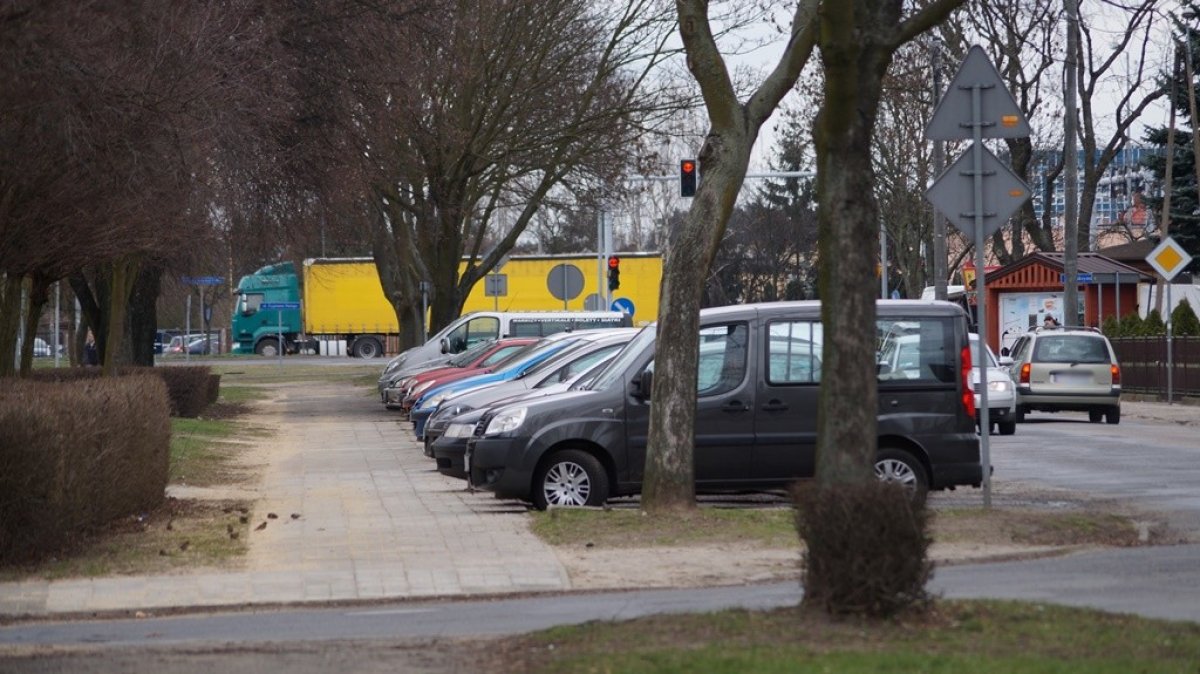

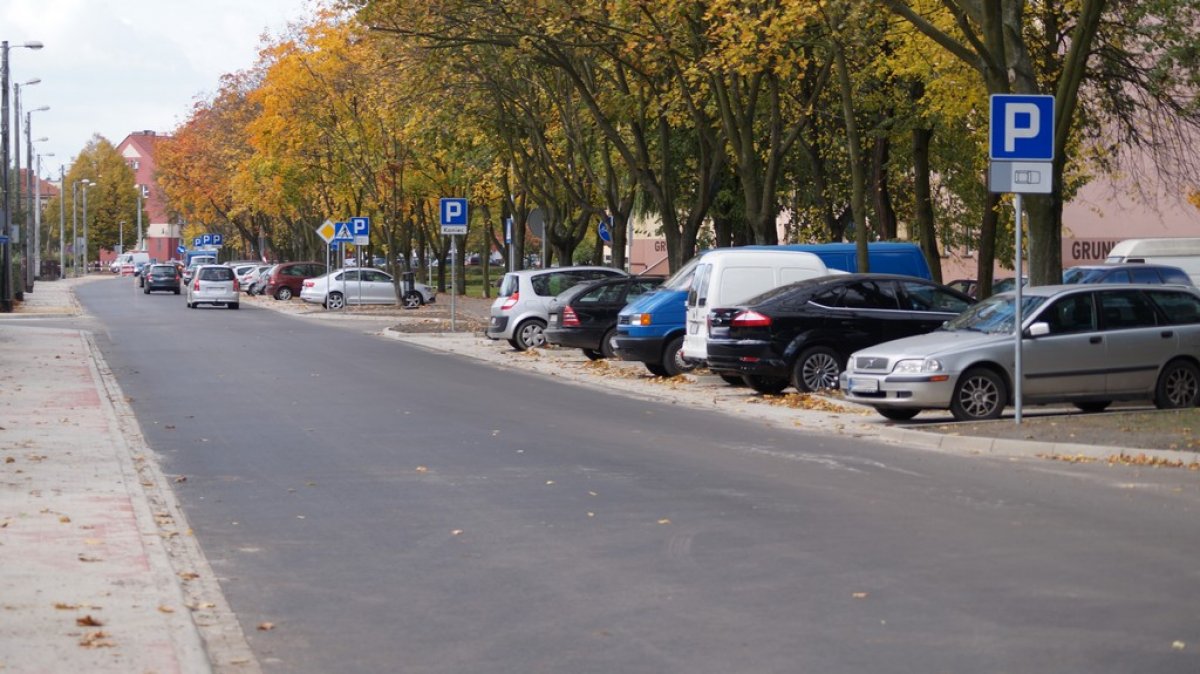

- stworzenie ok. 30 dodatkowych miejsc postojowych (po modernizacji w sumie powinno być 67 miejsc postojowych na ul. 55 Pułku Piechoty).

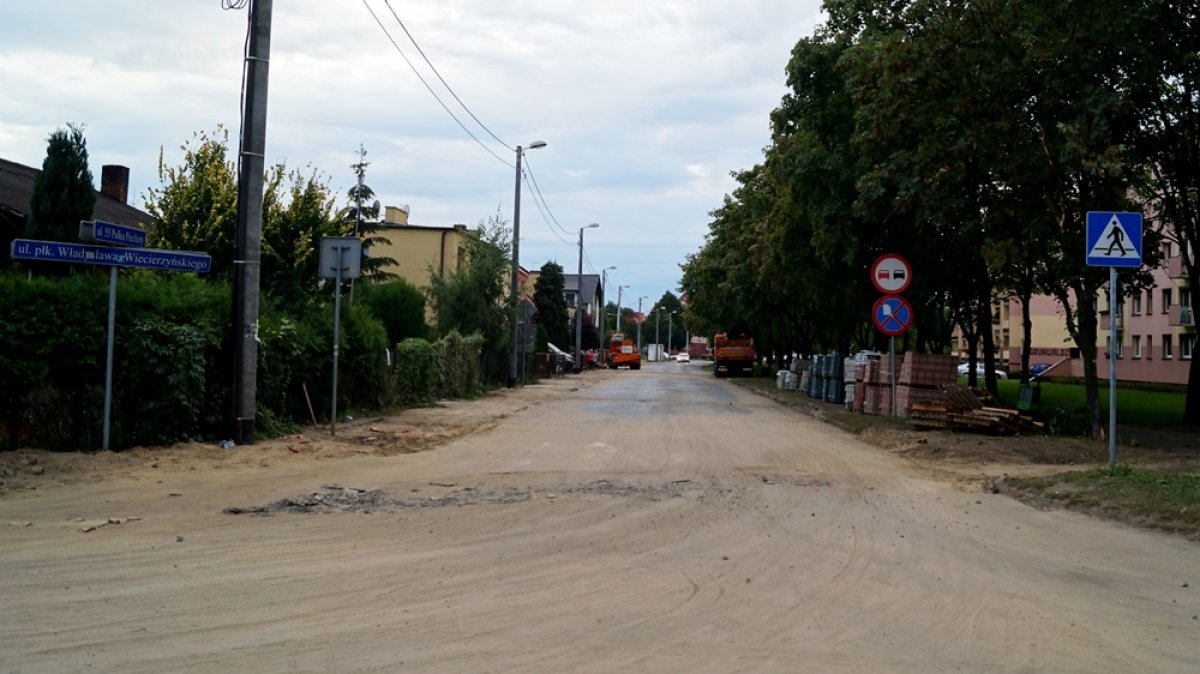

- Tymczasowa organizacja ruchu podczas I etapu robót od ul. Zygmunta Starego do ul. Wiecierzyńskiego:
- zmiana organizacji ruchu na ul. Parkowej na dwukierunkową,
- zakaz zatrzymywania się i postoju na ul. Parkowej na odcinku od ul. Zygmunta Starego do ul. Sułkowskiego,
- możliwość parkowania przykrawężnikowego na ul. Bolesława Prusa

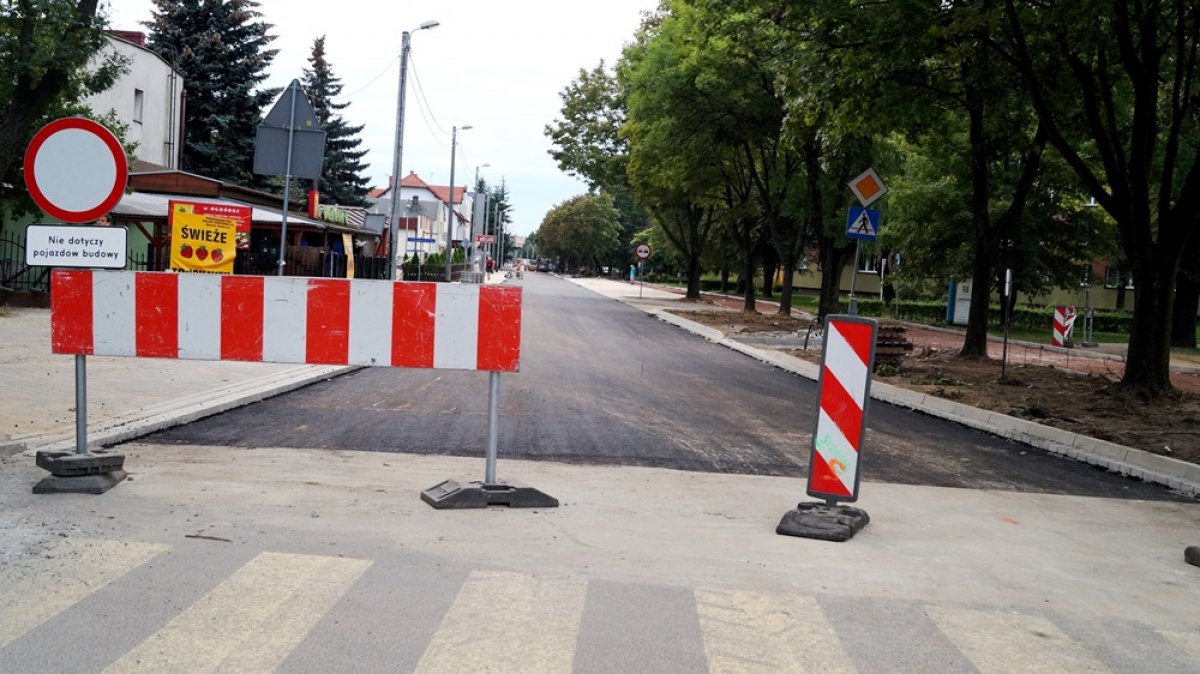

- Tymczasowa organizacja ruchu podczas II etapu robót od ul. ul. Wiecierzyńskiego do ul. Grunwaldzkiej
- zamknięte dla ruchu zostanie skrzyżowanie ul. Władysława Wiecierzyńskiego z ul. 55 Pułku Piechoty oraz wjazd w osiedle bloków Leszczyńskiej Spółdzielni Mieszkaniowej. Dojazd do tych zabudowań zostanie dopuszczony od strony wieżowców.
